惠州日報訊 (記者劉乙端)6月30日12時18分,隨著2號機組順利通過168小時滿負荷試運行,廣東華電惠州東江燃機熱電項目2套535兆瓦機組實現全面投產發電,為大灣區“迎峰度夏”能源保供再添新動能。
廣東華電惠州東江燃機熱電項目是廣東省“十四五”重點建設項目,建設總容量2×535MW燃氣-蒸汽聯合循環熱電冷聯產機組,設計年發電量32.66億千瓦時,可滿足100多萬戶居民一年的用電需求,對促進惠州市發展循環經濟、實現綠色低碳發展具有重要意義。

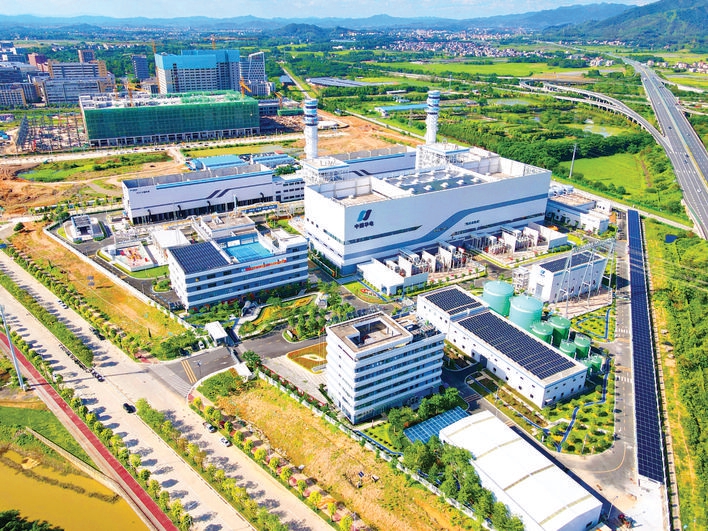

廣東華電惠州東江燃機熱電項目。惠州日報記者劉乙端 攝
項目建設和調試期間,華電惠州公司全面統籌做好各項工作,首次采用國內首臺高國產化率,同類機組出力最大、效率最高的M701F5機組。經歷端午節、高考期間等重要節點,在臺風和“龍舟水”的不利條件下,面對嚴峻的防汛形勢,華電惠州公司優化兩套機組的整套啟動試驗順序,燃燒調整與涉網試驗穿插進行,利用晚間完成各種涉網試驗,高標準完成了單體和分部試運工作,在半個月內實現兩套機組168小時滿負荷試運行一次成功,1號機組已于今年6月16日投產發電。
華電惠州公司同步建設數字電廠,建成中國華電首套國產化ICS系統項目,利用智能化控制、智能巡檢機器人等技術大幅提高全員勞動生產效率,達到行業先進水平。項目經設計優化后顯著提升經濟性,能夠實現一次能源的全方位梯級利用,能源綜合利用效率達75.88%,全年可節約天然氣1億立方米,折合標煤約14萬噸,可為仲愷高新區東江高新科技產業園、惠城區高新科技產業園等重點產業園區提供工業蒸汽及冷水,以穩定清潔可靠的能源保障服務粵港澳大灣區高質量發展。
